Почему крымский мост — это плохой мост



Почитаем, как надо строить сложные объекты, на примере аэропорта в Берлине. Строят немцы, уже потрачено 7.3 млрд евро, классические тевтонские орднунг унд дисциплинен бесценны. При этом замечу, что 7.3 миллиарда евро — это, на секундочку, ДВА крымских моста! И вот вам хроника этой строительной перемоги сумрачного тевтонского гения:

1) 2003: мэр Клаус Воверайт (SPD) объясняет: «Мы строим аэропорт самостоятельно». Он не доверяет таким компаниям, как Hochtief, которая хочет экономить деньги.

2) 2005: Он же: «Без моей работы в качестве Председателя Наблюдательного совета мы бы не достигли того прогресса, что видим сегодня».

3) 2006: «Мы докажем, что три государственных собственника могут построить такой проект»

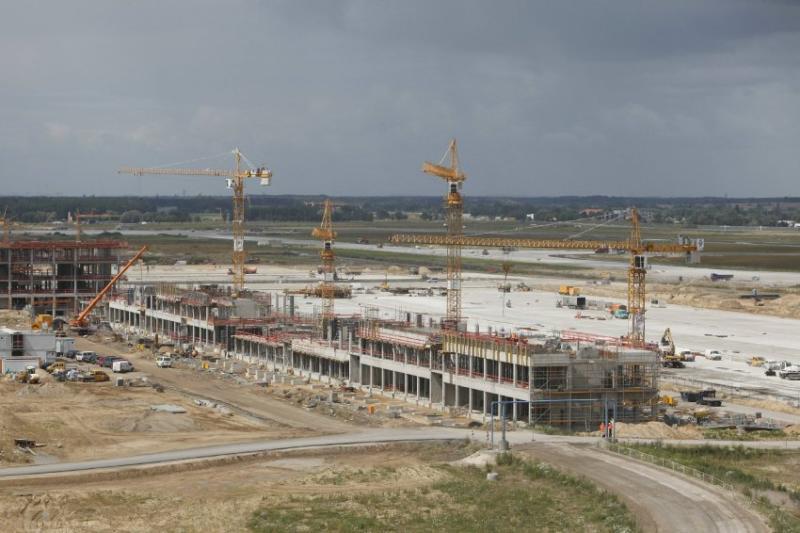

4) 2007: строительство основного терминала решено проводить в семь этапов. Работы ведуться хаотично. Стоимость проекта резко растет.

5) 2010: ︎Управление строительного надзора заявляет: Проект строится вслепую, без каких-либо планов.

6) 2011: Система противопожарной защиты не работает. Дым не покидает помещения — нет вентиляции.

7) 2012, май: аэропорт закончен только наполовину, но руководство сообщает о якобы полной эксплуатационной готовности. Приглашение на вечеринку открытия 3 июня разослано 40 000 гостей: «Добро пожаловать с нами в самый современный аэропорт Европы».

Однако в том же 2012 наступает шок: нет приемки объекта — нет открытия. Управляющий директор аэропорта Райнер Шварц и архитектор GMP уволены. GMP «закрывает» (блокирует) все файлы. Объект заморожен.

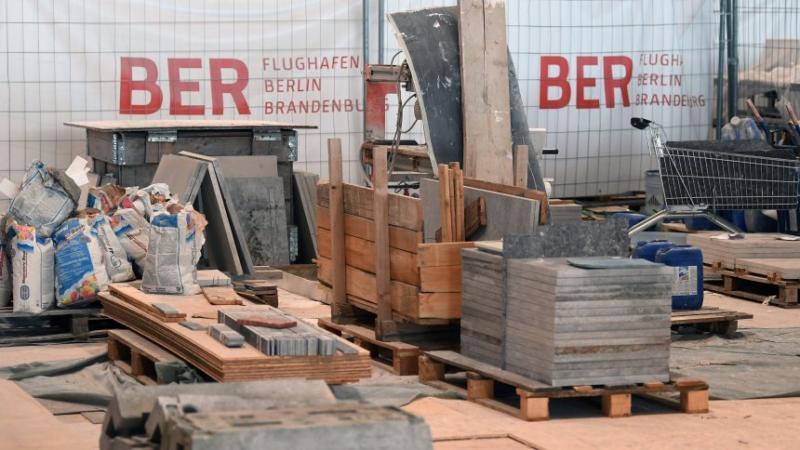

В настоящее время аэропорт не открыт. Еще 11 519 дефектов должно быть устранено до 31 июля 2019 года, в противном случае открытие планируется в 2020 году. То есть прошло 16 лет, угрохана куча денег — а аэропорта нет.

Материал Шпигеля про эту стройку назвается Flughafen BER: Chronik eines Bau-Desasters (Аэропорт Берлина: хроника строительной катастрофы).



Вы будете смеяться — но в процессе приемки выяснилось, что из уже построенных зданий и объектов аэропорта срезано и украдено более 150 тысяч метров электрических кабелей. Видимо, хохлы работали на стройке.

Может быть, всё-таки русских надо было звать? Русские спроектировали мост за год, в 2016 году начали строить, а через два года автомобильная часть моста уже заработала, плановый срок пуска железнодорожной части — декабрь этого, 2019, года. И судя по всему, планы будут выполнены.

А пока на весь Берлин у немцев имеется лишь 6 взлетных полос — как в Киеве. Для сравнения — в Москве 6 аэропортов, в каждом не по одной полосе. В Лондоне взлетных полос больше сотни.

via



Tags: строительство
Subscribe

Buy for 20 tokens
***
...
  • Post a new comment

    Error

    Anonymous comments are disabled in this journal

    default userpic

    Your reply will be screened

    Your IP address will be recorded

  • 0 comments
